Как поменять нижние венцы в доме своими руками

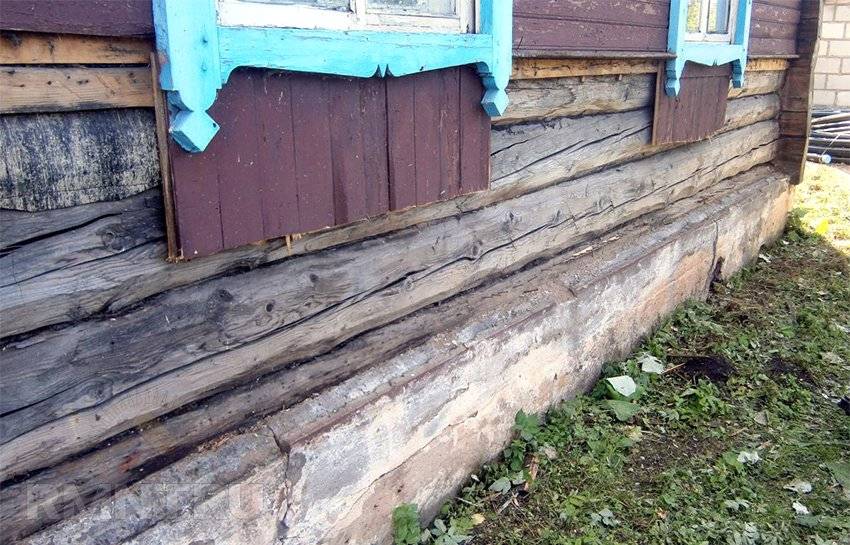

Почему загнивают нижние венцы

Первые нижние брёвна чаще других нуждаются в срочной замене по нескольким причинам. Для них обычно выбирают самые толстые и прочные брёвна, и всё равно даже в новых домах уже через несколько лет использования можно столкнуться с тем, что стены получили серьёзные повреждения. Первые венцы страдают не только по естественным причинам, но и при несоблюдении технологии строительства:

  1. Распространённая причина – недостаточная гидроизоляция фундамента. На бетонное основание обязательно нужно укладывать несколько слоёв рубероида или битумную мастику, чтобы защитить бревно от влажности. Если это не был сделано, через несколько лет потребуется замена.

Здание со столбчатым фундаментом нуждается в правильно построенной завалинке – заполнении пространства между фундаментом и первым венцом. Если нижнее бревно начинает промерзать, на нём будет скапливаться конденсат, что приводит к постепенному загниванию.
Пространство под домом должно хорошо проветриваться, для чего обязательно оставляют вентиляционные отверстия. В противном случае там всегда будет влажно, и это приведёт к поражению нижнего венца гнилью.

Выявить и устранить причину важно ещё до проведения замены, иначе и новое бревно быстро окажется поражённым. Определить место заболевания дерево несложно: если при постукивании древесина издаёт глухой звук, это говорит о начале гниения

Важно проступать бревно по всей длине, чтобы определить прочные участки, под которые можно будет ставить домкраты.

Как поднять сруб – подготовительные работы

В старых домах замена венцов сруба обычно сочетается с восстановлением фундамента, так как кирпичные и даже бетонные столбы неизбежно разрушаются вод воздействием времени и веса дома.

Для работы потребуется приподнимать сруб со всех или только с одной стороны: второй вариант намного проще и безопаснее.

Для подъёма следует использовать мощные домкраты, способные выдерживать до 5 тонн нагрузки. Кроме того, нужно будет подготовить прочный материал для создания временных опор: это могут быть бетонные блоки, кирпич, толстые деревянные колоды, которые смогут выдержать большой вес.

Первоначально освобождается пространство вокруг дома, после чего надо снять грунт вокруг фундамента, чтобы получить к нему свободный доступ. Это позволит оценить имеющееся повреждения и наметить план работ.

Первые венцы сруба под замену должны быть изготовлены из толстых прочных брёвен, диаметр их должен совпадать с уже установленными брёвнами нижнего венца.

На новых брёвнах делается боковой срез по всей длине, чтобы их можно было удобно уложить на фундамент.

Кроме того, древесину необходимо тщательно обработать антисептиками и антипиренами для защиты.

Планируем проведение ремонтных работ

План проекта можно создавать на бумаге. Помогут справиться с задачей планирования и специальные компьютерные программы. Примерами могут служить 3 DMax и Home Designer.

План поможет определиться с последовательностью действий. Хозяин сможет посмотреть на свое жилье после ремонта. Появится возможность рассчитать, сколько стройматериалов потребуется.

Некоторые действия требуют согласования в соответствующих инстанциях. К ним относится перепланировка или перенос сантехнического оборудования.

Если планируете сделать красивый ремонт в доме, тщательно выбирайте вариант отделки. Кроме того, понадобится позаботиться о достаточной освещенности помещений.

Внутри дома должны применяться исключительно экологичные материалы.

Когда требуется капитальный ремонт деревянного дома.

Начали подгнивать полы, прохудилась крыша, проблем может быть много, так как степень изношенности у всех домов разная. Если планируется отремонтировать и утеплить крышу, заменить кровлю, то лучше начать с нее.  Когда требуется внутренний капитальный ремонт деревянного дома. Часто владельцы решают сделать внутреннюю перепланировку помещений в доме, такие работы лучше обдумать заранее! После замен окон можно приступить к внутренней отделке стен и потолков дома, настилкой полов, покраски и установки дверей. Последний этап, после которого ремонт дома можно считать завершенным  это обновление фасада — отделка стен снаружи дома.

Если планируется реконструкция загородного дома или дачи, при которой не требуется менять кровлю или полностью переделывать крышу дома, надо уделить внимание выбору сезона года, чтобы не начинать работы дождливой осенью или ранней весной, когда такие работы не желательны. Внутренний ремонт дома можно сделать и в зимнее время, что бы не лишать своих хозяев отдыха летом. Осень и зима в Москве не самое лучше время года и соответствующее настроение

В это меланхоличное время года, хочется тепла и уюта, шерстяного пледа и горячего чая, рядом бродит депрессия, скука и уныние, а лучшее средство от хандры это ремонт, и голова все время занята, и эмоции бьют через край. Новый ремонт это как долгожданный отпуск с массой новых впечатлений, но результат останется с вами надолго, а не только в памяти и на фотках. Решено, делаем ремонт — эмоции бурлят, глаза горят, голова полна идей и желаний, строятся новые планы

Осень и зима в Москве не самое лучше время года и соответствующее настроение. В это меланхоличное время года, хочется тепла и уюта, шерстяного пледа и горячего чая, рядом бродит депрессия, скука и уныние, а лучшее средство от хандры это ремонт, и голова все время занята, и эмоции бьют через край. Новый ремонт это как долгожданный отпуск с массой новых впечатлений, но результат останется с вами надолго, а не только в памяти и на фотках. Решено, делаем ремонт — эмоции бурлят, глаза горят, голова полна идей и желаний, строятся новые планы.

Сколько стоит ремонт деревянного дома.

Стоимость зависит от сложности и объема работ и всегда рассчитывается индивидуально в каждом конкретном случае, поэтому ответить, однозначно не получится. Стоимость работ складывается из расценок на конкретные виды работ и материалов. Цены на строительные и отделочные работы вы можете посмотреть на нашем сайте -ЗДЕСЬ

Кому же доверить ремонт своего дома и где найти хорошую бригаду, которая сможет грамотно произвести все работы, не повредив строение и настроение владельцев. Вы можете обратится к услугам нашей бригады. Мы не только оценим состояние дома и определим стоимость работ, но и посоветуют как грамотно и рационально это сделать. Наш опыт работ более 10 лет. -КОНТАКТЫ

«Не так страшен сам ремонт, как его не профессиональные исполнители»

Наши услуги:

  • Косметический ремонт фасада дома – обновление и утепление снаружи. От простой покраски до новой отделки деревом – имитация бруса, блок хаус, планкен, сайдинг, панели, комбинированная отделка, искусственный камень, имитация под фахверк, с дополнительным утеплением.
  • Капитальный внутренний ремонт — замена и устройство новых полов и деревянных перекрытий, отделка потолков, замена дверей, плиточные и малярные работы, сантехнические и электромонтажные работы и еще что то, что забыл написать.
  • Предоставляем все ремонтные услуги в частных загородных коттеджей из дерева — бруса или бревна. Строительные и отделочные работы по восстановлению старых дачных каркасных домов и деревенских срубов.
  • Достройка и доделка, перестройка и переделка — исправление строительных ошибок и не удачных решений.

Обращайтесь! Мы готовы вам помочь сделать ремонт вашего дома.

Обновление венцов дома домкратным методом подъёма

Подготовительные работы

Самый распространённый способ обновления нижних венцов подразумевает использование домкрата. Перед началом работ необходимо произвести подготовку строения к подъёму:

  1. Максимально облегчите вес здания.
  2. Удалите, если есть, часть внешней обшивки фасада .
  3. Закрепите нижние неповреждённые брёвна вертикальными деревянными стяжками с шагом в полметра, желательно как с внешней, так и с внутренней стороны.
  4. Снимите в доме плинтусы, по возможности отдалите пол от стен.
  5. Отключите жёстко подключенные коммуникации: газ (силами обслуживающей организации), воду, канализацию.
  6. Если в доме установлена печь или камин, то необходимо удалить часть пола вокруг них, разобрать дымоход или часть кровли и межэтажного перекрытия вокруг дымохода.

Материалы и инструменты

Подготовьте следующие материалы:

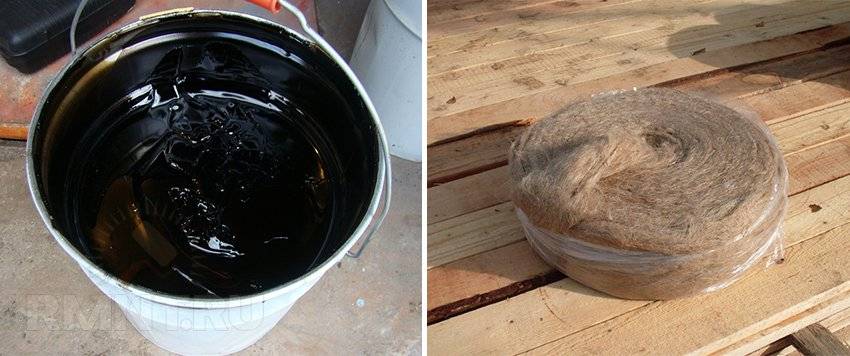

  1. Огнебиозащитное средство для дерева.
  2. Битумная мастика.
  3. Подходящие по размеру брёвна или брус.
  4. Любой уплотнительный материал для брёвен (пакля и т. д.).
  5. Кирпичи, цементно-песчаная смесь для кладки — в случае необходимости обновления кирпичного фундамента либо замены кладкой венцов дома.

Инструменты:

  1. Домкраты (с грузоподъёмностью как минимум 2,5-5 тонн) — 4 штуки, а также 4 металлических пластины для подпора.
  2. Широкие блоки или брус, в качестве опорных.
  3. Рычаги (металлический швеллер, двутавровая балка или брус).
  4. Рубанок.
  5. Топор.
  6. Бензопилу.
  7. Кувалду.
  8. Стамеску.
  9. Предварительно смонтированную швеллерную либо брусовую опорную перемычку для подстраховки и поддержки конструкции.

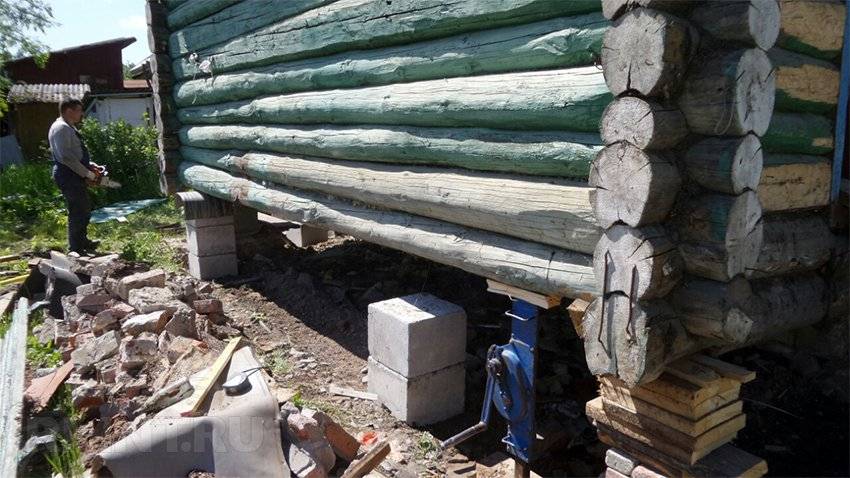

Подъём здания на домкратах. Поэтапная замена венцов

Работы производятся в следующем порядке:

  1. Отметьте и выпилите по габаритам домкратов места их расположения в верхних брёвнах нижнего венца, с расстоянием до углов дома — 1 метр. Установка домкрата осуществляется в зависимости от типа фундамента.

1 — нижнее бревно венца; 2 — опора рычага; 3 — деревянные клинья; 4 — верхнее бревно венца; 5 — рычаг (швеллер); 6 — ленточный фундамент; 7 — домкрат

  1. Установите опорные блоки под домкраты и расположите на них устройства, также положив на их поверхность металлические швеллеры/рычаги, если фундамент ленточный . Если он столбчатый, домкраты устанавливаются непосредственно под здание.

  1. Подъём дома осуществляйте равномерно с участием ещё 3-х помощников. Не спешите, следите за равномерным подъёмом.
  2. После подъёма нижние брёвна можно сразу убрать.
  3. После поднятия дома на домкратах под его стены необходимо завести опорную конструкцию (в случае со столбчатым фундаментом) либо подложить клинья (на ленточном) и оставить их на то время, пока будет продолжаться ремонт фундамента и его гидроизоляция, демонтаж повреждённых венцов и обработка дерева огнебиозащитой.
  4. После того как домкраты будут опущены, на них необходимо уложить новое несущее бревно и, подняв устройство над опорами, плотно его зафиксировать. Так нужно сделать со всех сторон здания.
  5. Далее все промежутки необходимо обработать и заткнуть паклей.

  1. Не рекомендуется производить подъём здания в штормовую погоду, а также в период капризного поведения грунта — зимой и в период паводков.
  2. Не заводите конечности под поднятое строение, если вы не уверены в его плотной фиксации.
  3. Тщательно производите осмотр брёвен, и тщательно обрабатывайте их специализированными средствами.
  4. Если не уверены в своих силах — доверьте работу профессионалам. В среднем стоимость замены нижних венцов может обойтись в 30-40 тысяч рублей.
  5. Самым лучшим материалом для закладных послужат брёвна лиственницы. Они дорогостоящие, но вместе с тем долговечны. Конструкция из них влагостойка и прочна и может «прожить» до 50 лет.

Таким образом, заменить нижние венцы дома и продлить срок эксплуатации строения, даже при значительном повреждении несущих брёвен, можно самостоятельно. И хотя в отдельных случаях это может показаться сложной работой, она вполне осуществима при тщательном выполнении всех инструкций и рекомендаций.

Дерево как строительный материал имеет, несомненно, множество преимуществ. Однако особенностью дерева является то, что со временем оно может гнить. Как правило, чаще всего страдают нижние, закладные венцы в деревянном доме. Это может быть связано с неправильной эксплуатацией дома, деформацией, некачественно выполненной гидроизоляцией. Кроме того, нижняя часть постройки испытывает наибольшую нагрузку, потому и приходит в негодность быстрее. Замена сгнивших венцов представляет собой непростую работу. Однако при соблюдении всех правил ее вполне можно выполнить, но при условии, что вы владеете определенными строительными навыками.

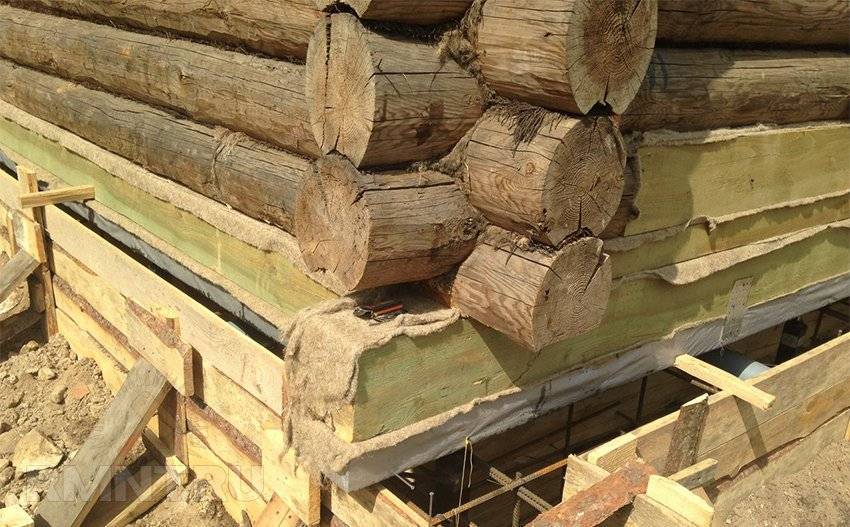

Схема поднятия дома над фундаментом и замены венца.

Несколько полезных рекомендаций

Мастера не советуют поднимать строение при сильном ветре или в период паводков.
Особое внимание – технике безопасности, нельзя приступать к замене нижнего венца деревянного частного дома своими руками, если нет уверенности в надежной фиксации бревен.
Тщательно производите оценку деревянных элементов здания, и обязательно обрабатывайте их специальными мастиками.
Если нет уверенности, то доверьтесь профессионалам. Средняя цена ремонтных работ такого типа находится в пределах 40-50 тысяч рублей.
Лучшими закладным материалом считается лиственница, она недешева, но способна прослужить более 50 лет.

Из чего складывается цена

При замене нижних венцов деревянного дома стоимость работ зависит от сложности ремонта, степени износа материалов, рельефа местности, размеров дома.


Непосредственно поднимание дома на домкратах это самая малая часть работ Источник nicstroy.ru

Когда выполняется замена нижних венцов деревянного дома, стоимость работ складывается из таких составляющих:

  • Весь комплекс действий по подъему сооружения.
  • Демонтаж повреждённого венца.
  • Подготовка и установка нового венца.
  • Возведение нового фундамента.
  • Устройство гидроизоляции.
  • Монтаж креплений.

Сюда следует добавить и стоимость строительных материалов.

В среднем, стоимость услуг по замене нижнего венца в Москве начинается от 5000 за 1 м. кв. рублей при самых небольших размерах бруса. Если стены из бревен, то на замену венцов в деревянном доме цена будет дороже: от 13000 рублей за 1 м. кв.

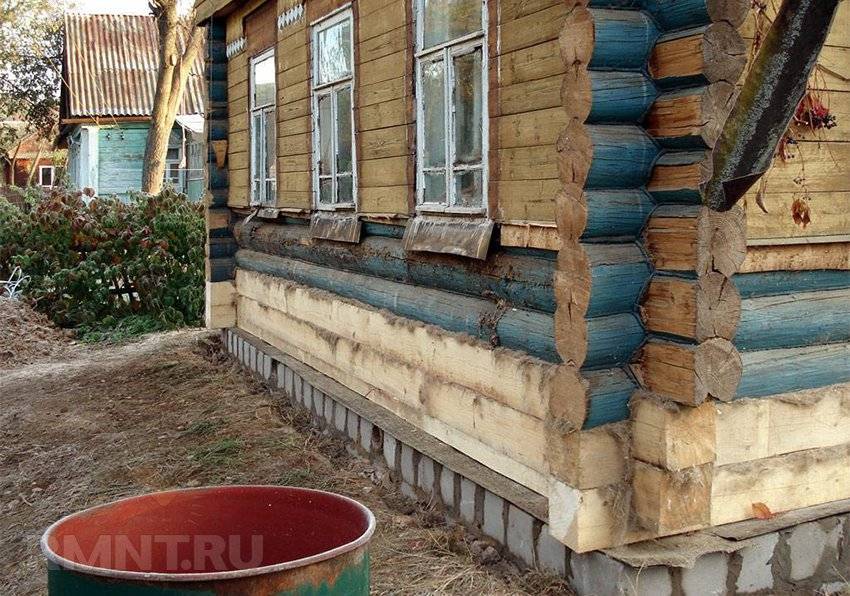

Ремонт деревянного дома: замена венцов крайне важна

Как уже говорилось выше, замена венцов может быть в нескольких местах: нижних, верхних и подоконных. Нижние венцы могут прогнить в силу времени, плохой гидроизоляции, могут быть попорчены насекомыми, которые неизбежно появляются в деревянных строениях. Верхние и подоконные чаще всего портит вода, попадающая в результате атмосферных осадков и недостаточной величины свеса кровли и оконных отливов.

Если износ не очевиден, то необходимость замены бревен определяют обычным простукиванием. Гнилое бревно издаст характерный глухой звук. Нижние венцы заменяют частично или полностью. Иногда требуется замена даже двух нижних венцов.

Осуществить это можно несколькими способами:

  1. Приподняв дом;
  2. Разобрав часть фундамента.

Выбор способа замены венцов диктуется степенью повреждений. Для замены 1-2 нижних венцов достаточным будет частичная разборка фундамента. Разбирают примерно 20-25 см от верхнего края. Это зависит от толщины заменяемых бревен. Они должны свободно выниматься и укладываться, без угрозы обрушения основной части дома. Цоколь, естественно, тоже разбирается. Восстанавливают фундамент после замены необходимого количества венцов сразу по всему периметру или по очередности укладки свежих бревен.

Есть у этого способа один недостаток. Ремонт фундамента после разбора должен производиться с особой тщательностью, ведь целостность несущей конструкции была нарушена. Фундамент точно придется укреплять.

Иногда старые венцы не заменяют новыми, а, постепенно выпиливая гнилые бревна, укладывают на фундамент несколько слоев кирпичной кладки, подложив под хорошие бревна слой гидроизоляции.

Если требуется более глобальный ремонт, или возможности разобрать часть фундамента нет, дом приподнимают на домкратах. В этом случае, можно увеличить высоту фундамента или не только заменить плохие венцы, но и добавить несколько новых. И строение в целом, и высота потолков станут выше. Это особенно актуально для старых бревенчатых домов, которые не могут похвастаться высотой потолков.

Устанавливать дом на домкраты необходимо очень аккуратно. Обычно, берут 2 домкрата на одну сторону и 1 страховочный. В зависимости от длины стен, домкратов может быть и больше. Поднимают стены поочередно, на небольшую высоту за раз. Специалисты рекомендуют не торопиться в этом деле и увеличивать подъем на 5-10 см. Под поднятую стену временно устанавливают стойки или стулья из кирпичей, толстых бревен.

При необходимости, здоровую часть дома «вывешивают». Это делается, когда необходимо заменить большое количество венцов, необходимо увеличить высоту стен, стены дома слишком слабы, чтобы выдержать подъем без сжима. Способ подъема с «вывешиванием» дает больший простор для проведения работ, обеспечивает большую надежность и сохранность для самого дома, но требует серьезной подготовки. «Вывешивание» делают на стойки или подкосы.

Подъем дома любым способом – это очень трудоемкий, кропотливый, сложный процесс. Нельзя пренебрегать ни единой мелочью. Геометрия всего дома меняется, даже если это не видно глазу, ведь стены поднимают поочередно. Необходимо помнить, что при подъеме стены на 10 см, отклонение верха будет равно 5 см, при подъеме на 20 см – уже 8 см, а при подъеме на 30 см – уже 15 см. Расчет приведен для стены высотой в 3 м.

Такие перепады чреваты последствиями. Необходимо заранее просчитать высоту подъема и, при необходимости, вынуть оконные и дверные блоки, разобрать полы вокруг печи и кровлю вокруг печной трубы.

Важно сделать надежную гидроизоляцию между новыми венцами и восстановленным фундаментом, чтобы не возвращаться к вопросу ремонта еще длительный срок

Обновление венцов дома домкратным методом подъёма

Подготовительные работы

Самый распространённый способ обновления нижних венцов подразумевает использование домкрата. Перед началом работ необходимо произвести подготовку строения к подъёму:

Максимально облегчите вес здания.

Удалите, если есть, часть внешней обшивки фасада.

Закрепите нижние неповреждённые брёвна вертикальными деревянными стяжками с шагом в полметра, желательно как с внешней, так и с внутренней стороны.

Снимите в доме плинтусы, по возможности отдалите пол от стен.

Отключите жёстко подключенные коммуникации: газ (силами обслуживающей организации), воду, канализацию.

Если в доме установлена печь или камин, то необходимо удалить часть пола вокруг них, разобрать дымоход или часть кровли и межэтажного перекрытия вокруг дымохода.

Подготовьте следующие материалы:

Огнебиозащитное средство для дерева.

Битумная мастика.

Подходящие по размеру брёвна или брус.

Любой уплотнительный материал для брёвен (пакля и т. д.).

Кирпичи, цементно-песчаная смесь для кладки — в случае необходимости обновления кирпичного фундамента либо замены кладкой венцов дома.

Инструменты:

Домкраты (с грузоподъёмностью как минимум 2,5–5 тонн) — 4 штуки, а также 4 металлических пластины для подпора.

Широкие блоки или брус, в качестве опорных.

Рычаги (металлический швеллер, двутавровая балка или брус).

Рубанок.

Топор.

Бензопилу.

Кувалду.

Стамеску.

Предварительно смонтированную швеллерную либо брусовую опорную перемычку для подстраховки и поддержки конструкции.

Подъём здания на домкратах. Поэтапная замена венцов

Работы производятся в следующем порядке:

Отметьте и выпилите по габаритам домкратов места их расположения в верхних брёвнах нижнего венца, с расстоянием до углов дома — 1 метр. Установка домкрата осуществляется в зависимости от типа фундамента.


1 — нижнее бревно венца; 2 — опора рычага; 3 — деревянные клинья; 4 — верхнее бревно венца; 5 — рычаг (швеллер); 6 — ленточный фундамент; 7 — домкрат

Установите опорные блоки под домкраты и расположите на них устройства, также положив на их поверхность металлические швеллеры/рычаги, если фундамент ленточный. Если он столбчатый, домкраты устанавливаются непосредственно под здание.

Подъём дома осуществляйте равномерно с участием ещё 3-х помощников. Не спешите, следите за равномерным подъёмом.

После подъёма нижние брёвна можно сразу убрать.

После поднятия дома на домкратах под его стены необходимо завести опорную конструкцию (в случае со столбчатым фундаментом) либо подложить клинья (на ленточном) и оставить их на то время, пока будет продолжаться ремонт фундамента и его гидроизоляция, демонтаж повреждённых венцов и обработка дерева огнебиозащитой.

После того как домкраты будут опущены, на них необходимо уложить новое несущее бревно и, подняв устройство над опорами, плотно его зафиксировать. Так нужно сделать со всех сторон здания.

Далее все промежутки необходимо обработать и заткнуть паклей.

Этапы работы

В первую очередь стоит оценить состояние углов строения – не развалится ли сруб в процессе подъема? Если способ соединения выбран ненадежный, то лучше проконсультироваться со специалистом. Как вариант – использовать опорную раму для того, чтобы конструкцию сместить вверх.
При помощи пилы (удобнее цепной) на прогнивших участках проделываются проемы, достаточные для постановки домкратов. Как минимум – 2 штуки, и то, при небольшой протяженности стены.
Подъем осуществляется одновременно всеми установленными механизмами

Здесь главное внимание – равномерности и согласованности действий работников, чтобы избежать перекосов.
Установка нового венца производится частями. 2 заготовки – от углов до домкратов, 1 – между ними

Они выравниваются, и штоки приспособлений опускаются.
После выемки домкратов из посадочных «гнезд» на их место ставятся подогнанные по размерам обрезки бревна.
Все стыки заделываются эластичным утеплительным материалом (минеральная вата, пакля, джут и тому подобное).

В статье рассмотрены лишь общие принципы производства ремонтных мероприятий по обновлению нижнего венца. Каждое строение характеризуется конструктивными особенностями, степенью износа и рядом других параметров. Прежде чем принимать окончательное решение, следует детально разобраться со всеми тонкостями предстоящей работы.

Что учесть

Одновременно придется обновлять часть гидроизоляции фундамента. В частном секторе наиболее распространенный для этих целей материал – рубероид. И все-таки его укладывать не рекомендуется. Даже самая качественная его разновидность прослужит не более 3 – 4 лет. А учитывая, какую сложность представляет изложенная выше методика ремонта, целесообразнее приобрести хоть и дорогой, но и более надежный материал. Например, «еврорубероид».

Традиционная обработка заготовок при помощи машинного масла или жидкого битума вряд ли будет для элементов нижнего венца достаточной, тем более, если это не лиственница. В продаже есть много хим/препаратов, пропитка которыми обеспечивает надежную защиту древесины от гниения. Учитывая значимость такого элемента конструкции, как нижний венец, жалеть денег на приобретение подобных средств не стоит.

В процессе «точечного» ремонта при обнаружении прогнившего участка следует определить истинные масштабы его повреждения, так как визуально это сделать практически невозможно. После того, как дефектное место в бревне (брусе) будет вырезано, необходимо при помощи подручного инструмента (топорика, стамески) попытаться его расширить. Вся обнаруженная «мякоть» должна быть удалена, а оголившиеся торцы заготовок обработаны спецсредствами от гнили (читайте подробнее про огнебиозащиту).

Стоимость ремонта

Чтобы понять, насколько целесообразно выполнение ремонтной работы своими руками, достаточно ознакомиться с примерными расценками на замену нижнего венца. Для типового строения 8 х 6 расходы на материалы (с их предварительной обработкой) составят около 10 000 рублей. Плюс – демонтаж старых заготовок и установка новых. Это еще порядка 17 000 рублей. Следовательно, с учетом непредвиденных издержек, меньше чем на 30 000 рублей рассчитывать не приходится.

Ремонт полов

Старый пол бревенчатого дома, даже мастерски сделанный с использованием высококачественных материалов, также придется поменять. Скрипучие половицы – это меньше зло, которое может таиться в старом деревянном здании. Влага за долгие годы эксплуатации сделала свое дело, доски наверняка прогнили и в любой момент могут сломаться. Старый пол нужно будет полностью снять. Это касается не только половиц, но и всей поддерживающей их системы.

Прежде чем делать новый пол, нужно обеспечить максимум защиты от влаги. Деревянный дом очень требователен к гидроизоляции

Помимо этого, важно не забыть при ремонте обработать лаги и половицы антисептиком, это обеспечит долголетие зданию и защитит его от вредителей
