Стоимость техусловий на электричество
Присоединение объектов мощностью менее 15 кВт, которые эксплуатируются физическими лицами для бытовых нужд, осуществляется по фиксированной цене — 550 руб.
Некоммерческие организации, присоединяющие энергопринимающие устройства с целью поставки электричества собственным членам — физическим лицам, вносят плату из расчета 550 руб. за каждого зарегистрированного участника, при условии что он будет потреблять менее 15 кВТ.
Размер платы для коммерческих организаций определяется на основании региональных актов о ценообразовании с учетом методических указаний ФАС (см. Приказ от 29.08.2017 № 1135/17).
Что представляет собой ТУ на подключение к электричеству?
В данном документе прописываются полные сведения о прогнозируемой расчетной мощности, с указанием необходимого количества киловатт и категории электроснабжения по ПУЭ, данные об источнике электроснабжения и обо всех точках подключения конкретно взятого объекта к сетям снабжающей организации, а так же комплекс всех мероприятий, которые следует провести. К примеру, проложить новые кабельные линии, произвести проверочный расчет существующего кабеля и оборудования, заменить трансформаторы в подстанциях или все электрооборудование и так далее.
Стоит отметить, что каждые ТУ для того или иного объекта недвижимости индивидуальны и, в зависимости от запрашиваемой мощности, могут содержать в себе различные требования. К примеру, технические условия для электроснабжения частного жилого дома на 5-ть киловатт могут включать в себя лишь расчеты существующих электросетей, а технические условия на электроснабжение склада или магазина содержать требования по проектированию трансформаторных подстанций, замену существующих воздушных или кабельных линий и так далее.
Что нужно для оформления ТУ на подключение к электросетям и кто его выдает?
Для получения ТУ на подключение электричества нужно собрать пакет определенных документов и подать заявку в местную энергопоставляющую организацию, к электросетям которой требуется подключиться. Список необходимых бумаг, прилагаемых к заявлению, можно узнать там же – в местной энергетической компании. Рассмотрев заявку, данная организация определит самую ближайшую точку подключения и выдаст разрешающий документ.
Однако не все так просто, как может показаться на первый взгляд. При самостоятельном получении ТУ можно столкнуться с различными трудностями и большими тратами, которых можно легко избежать, если обратиться за помощью к специалистам нашей компании «Проектсервис». Ведь зачастую получается так, что ТУ (технические условия) на подключение к электросетям, которые выдает энергетическая компания, разработаны финансово невыгодно для самого заказчика, так как технический отдел производит расчет условий, совершенно не заботясь об экономии ваших средств. К сожалению, большинство заказчиков не так хорошо разбираются в нюансах электросетей, чтобы понять, что нужно сделать, чтобы свести эти расходы к минимуму. К тому же, сама подготовка и оформление необходимой документации для получения ТУ отнимает немало сил и времени.
Получение ТУ на электричество
Поэтому, чтобы избежать потери ценного времени и лишних трат, оптимально спланировать все тонкости подключения к электросетям и получить ТУ в кратчайшие сроки, лучше обратиться за помощью в «Проектсервис». Наши квалифицированные и опытные специалисты немедленно займутся оформлением всей необходимой документации для получения технических условий и подберут самое выгодное решение по обеспечению электроэнергией вашего объекта недвижимости.
От вас требуется лишь минимум усилий – просто обратитесь к нашим специалистам и мы поможем вам получить ТУ на подключение к электросетям без лишних расходов. Основываясь на свой многолетний опыт работы в данной сфере, мы можем смело утверждать, что при правильном подходе траты на оформление ТУ удается снизить на 30, а то и все 40 и даже 50 процентов! Тем самым вы сэкономите не только свои нервы, силы и время, но и свой собственный бюджет!
Какие документы нужны для получения ТУ?
Согласно правилам, чтобы получить возможность выполнить подключение электричества, к заявке должны быть приложены следующие документы:
- Схема дислокации электроустановок, для которых необходимо получить разрешение на подключение к электроснабжению.
- Электрическая схема (однолинейная) сетей заявителя. Требование относится только к сетям 35 кВ и выше.
- Перечень электроустановок с указанием их мощности. Относится к устройствам, которые могут быть подключены к схемам противоаварийной автоматики.
- Копия правоустанавливающего документа на собственность, относящегося к подключаемому объекту.
- Для юридических лиц необходимо получить выписку из ЕГРЮЛ.
Для физических лиц, подающих заявку на заключение договора и получение технических условий на подключение электроустановок мощностью не более 15 кВт, предназначенных для нужд, не связанных с функционированием бизнеса, необходимо предоставить следующие данные:
- ФИО и паспортные данные заявителя, либо данные другого документа, который может удостоверить личность заявителя в соответствии с действующими законами РФ.
- Документ, подтверждающий место проживания заявителя.
- Максимальное значение запрашиваемой мощности электроустановок, которую они способны получить на объекте заявителя.
Договор на присоединение к электричеству содержит перечень технических мероприятий, выполнение которых обязательно для осуществления электроснабжения. Мероприятия и ответственные за их выполнение, перечислены в приложенных техусловиях.
Также рекомендуем просмотреть видео, на которых подробно рассказывается, как получить техусловия на подключения электричества:
Вот в таком порядке осуществляется получение технических условий на электроснабжение дачного участка, дома либо другого объекта. Теперь вы знаете, какие документы нужно подготовить, чтобы получить ТУ на подключение к электрическим сетям!
Что представляет собой ТУ на подключение?
Технические условия на подключение к электросети – документ, включающий описание объекта, источника электроподключение, указание точки присоединения и расчетную потребляемую мощность.
В процессе проведения работ электроснабжающая организация обязательно проводит проверочные расчеты, чтобы убедиться, что существующее оборудование и кабель в состоянии выдержать планируемую нагрузку. В документе обязательно указывают и необходимый тип счетчика электроэнергии, а также место, где он должен быть установлен. Включены и требования к изоляции и защите от перенапряжения.
Какие документы нужны, чтобы провести электричество в нежилое помещение в многоквартирном доме?
Владельцу помещения или иному уполномоченному лицу необходимо подать заявку на техприсоединение в ту сетевую организацию, от сетей которой запитан многоквартирный дом. К заявке необходимо приложить копию документа, подтверждающего согласие управляющей компании/товарищества собственников недвижимости при наличии у данных организаций полномочий на решение вопросов технологического присоединения от имени жильцов, а при ее отсутствии полномочий – согласие общего собрания владельцев жилых помещений многоквартирного дома на организацию присоединения нежилого помещения отдельными линиями от вводного устройства дома (если для соответствующего нежилого помещения проектом на многоквартирный дом не предусмотрено индивидуальное вводно-распределительное устройство с непосредственным присоединением к питающей линии сетевой организации). Также необходимо приложить документы, подтверждающие полномочия управляющей компании/ТСН (протокол о выборе способа управления многоквартирным домом, договор управления и иные документы).
Какие документы нужны для получения ТУ?
Пакет необходимых документов и предоставляемые в заявке данные для юр- и физлиц несколько отличаются. Первые должны отразить в заявке следующую информацию:
- Полные реквизиты организации, включая информацию о банковских счетах.
- Основной вид деятельности.
- Название объекта с точным указанием его расположения.
- С какой целью производится запрос технических условий (введение в эксплуатацию, модернизация с увеличением мощности или необходимость изменения категории надежности).
Вместе с заявлением подаются следующие документы:
- Банковская выписка или платежка, подтверждающие, что была произведена полная оплата услуг за разработку ТУ.
- Типовая заявка в виде опросного листа, подписывается представителями заказчика и организацией составлявшей проект.
- Ситуационный план с указанием расположения подключаемого объекта и однолинейная схема.
Пример однолинейной схемы подключения
- Копия документа, разрешающего данные работы на указанном в заявлении участке.
- Расчет мощности объекта (составляется в соответствии с действующими нормами).
- Документы, подтверждающие факт аренды или права собственности на объект.
- Подтверждение права подписи или делегирования полномочий, если оформлением занимается сторонняя организация.
Как подключить электричество к дому: сроки и проволочки

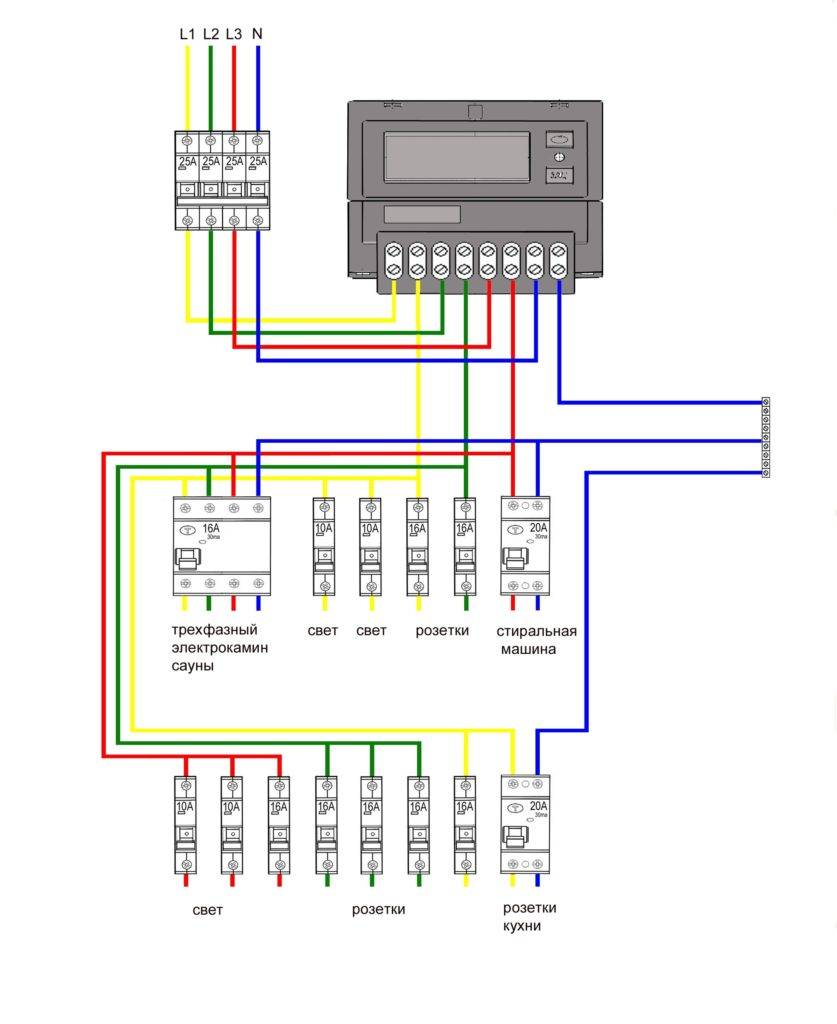

Схема разводки кабеля в щите учета
Выполнение ТУ МОЭСК для подключения 15 кВт включает в себя такие основные мероприятия, как
- установка и подключение щита учёта,
- установка счётчика и устройства заземления,
- монтаж вводных автоматических выключателей и других электроприборов, а также
- подведение кабеля.
Стандартные сроки выдачи ТУ сетевой организацией, в соответствии с постановлением РФ №861, составляют 30 дней.
Расстояние от объекта, который подключается к электросетям, является фактором, напрямую влияющим не только на цену, но и сроки электрификации дома или участка.
При расположении линий энергоснабжающей организации не более 300 м (город) и 500 м (село) от границ участка заявителя срок выполнения таких работ – шесть месяцев.
Несоблюдение сроков подключения по вине обслуживающей электролинии компании является редким, но возможным вариантом. В этом случае следует написать претензию и обратиться с исковым заявлением в суд.
Получение договора энергоснабжения
Согласно п. 72 «Основных положений функционирования розничных рынков электроэнергии», которые утверждены Постановлением Правительства РФ от 04.05.2012 №442, выполнение поставщиком электроэнергии обязательств перед потребителем по поставке электроэнергии не зависит от наличия договора, оформленном на бумаге.
На деле договор считается заключённым, если потребитель подключён к электросети в установленном законом порядке и потребляет электричество. В таком случае дата начала периода, за который потребителем осуществлена оплата по счёту за электроэнергию, является датой начала действия договора.
В случае, если потребитель решил всё-таки оформить договор на бумаге, тогда ему следует обратиться в организацию, поставляющую электроэнергию с заявлением и приложенными документами, а именно:
- копией паспорта;
- документами, подтверждающими право собственности;
- актом о технологическом присоединении;
- актом о допуске в эксплуатацию приборов учёта или иными документами, подтверждающими факт допуска в эксплуатацию приборов учёта (при наличии приборов учета).
Договор должен быть составлен поставщиком электроэнергии в срок 30 дней с момента подачи потребителем соответствующего запроса.
Watch this video on YouTube
Установленный порядок получения технических условий
Вначале следует внести ясность. В соответствии с действующими в РФ правилами, технические условия составляют неотъемлемую часть договора на технологическое подключение, то есть, ТУ (техусловия) не являются самостоятельным документом, и получение их без договора не предусмотрено. Для того, чтобы получить возможность выполнить подключение энергоустановки к электричеству, должны быть пройдены следующие этапы:
- Предоставление заявки на заключение договора и получение техусловий в сетевую организацию.
- Подписание договора, регламентирующего юридические и технические аспекты технологического подсоединения.
- Выполнение технических условий и других пунктов договора, необходимых для того, чтобы получить возможность выполнить подключение электричества.
- Получение разрешения на подключение к электроснабжению объектов Заявителя, выдаваемое органами Госэнергонадзора.
- Выполнение присоединения объектов Заявителя, осуществляемое сетевой организацией в соответствии с техусловиями.
- Составление акта установленной формы, удостоверяющего выполнение присоединения в соответствии с техническими условиями.
Перечисленные выше процедуры необходимы в следующих случаях:
- Когда необходимо получить техусловия для подключения нового объекта к электроснабжению.
- При увеличении объема максимальной мощности действующего объекта.
- При изменении схемы электроснабжения. Например, при необходимости получить другую категорию надежности электроснабжения, смене точки подключения объекта.
Заявка подается в то сетевое предприятие, чьи объекты электроснабжения находятся ближе всего к участку Заявителя. Близость энергетических объектов определяет более легкие техусловия, позволяющие получить доступ к электричеству. Форма подачи заявки может быть как бумажной, отправленной по почте, так и электронной, то есть, подаваться через интернет, на сайте организации, осуществляющей электроснабжение. Образец заявления, которое необходимо заполнить, можно получить, скачав приложение к Правилам.
Сетевая компания, получившая заявку на заключение договора и получение техусловий (ТУ) на подключение к электричеству, обязана в течение 15 дней со дня поступления заявки направить в адрес заявителя бумажный вариант заполненного и подписанного договора в двух экземплярах и технические условия, являющиеся неотъемлемой частью этого документа. Это обязательство действительно также в случае, когда заявитель для передачи заявки воспользовался интернетом и оформил ее на сайте компании.
Если технологическое подключение к электричеству осуществляется в соответствии с индивидуальным проектом электроснабжения, подписанный вариант договора и технические условия направляются заявителю в течение трех дней с даты утверждения стоимости технологического подсоединения. Утверждение стоимости подключения к электричеству выполняется государственным органом, уполномоченным осуществлять регулирование тарифов на электроснабжение. В случае, когда заявитель подает заявление на получение технических условий для временного присоединения электроустановок к сети, сетевая компания направляет в его адрес проект договора и технические условия в течение десяти дней со дня подачи заявки.
В случае, когда технические условия на подключение электричества должны быть согласованы с Системным Оператором, срок подготовки проекта договора и техусловий (ТУ), может быть продлен сетевой компанией на время, необходимое для получения таких согласований. В этом случае, сетевая компания сообщает об этом заявителю. Отправка документов в этом варианте осуществляется в течение трех дней с момента получения необходимого согласования.
В свою очередь, заявитель, получивший от сетевой организации подписанный проект договора и техусловия (ТУ), должен направить в ее адрес один экземпляр подписанного им документа в течение тридцати дней. Если заявитель не согласен с положениями присланного ему проекта, он должен направить мотивированный отказ с протоколом разногласий, в котором указаны изменения текста договора и техусловий (ТУ), внесение которых необходимо по его мнению. Все это должно быть сделано в течение тех же тридцати дней.
После того, как договор на технологическое присоединение для подачи электричества заключен, сетевая организация в течение двух дней уведомляет об этом субъекта рынка, через которого заявитель собирается получить доступ к электричеству для электроснабжения объекта, и заключить соответствующий договор. В те же сроки сетевая организация направляет в адрес поставщика электричества копию договора с техусловиями, а также копии документов заявителя.
Есть ли альтернатива
Представленные бланк и образец не являются единственно верным вариантом оформления бумаги. Можно найти акты, в которых прописываются условия присоединения более подробно, включаются таблицы с данными об используемых при подключении приборах и местах подключения.
В них также указывается:
- Описание точки питания.
- Значение номинальной мощности присоединяемых трансформаторов.
- Предельно высокое значение коэффициента реактивной мощности оборудования.
- Информация об измерительных трансформаторах тока: их тип, место установки, класс точности.
- Измерительные трансформаторы напряжения (такие же данные о них).
- При наличии — УЗО, приборы для противоаварийной и режимной автоматики.
- Что является автономным резервным источником питания.
- Сведения об опосредованно присоединенных потребителях.
В бланках вы можете найти три варианта оформления этой бумаги. Каждая отдельно взятая организация вправе решать, который из них использовать. Но в большинстве случаев достаточно бывает только минимальных данных, прописанных в представленном образце.
Важный момент! Согласно законодательной базе по этому вопросу в акте должно быть прописано количество подключений.
Если подключение одно, то подойдет существующая форма. Если их несколько, то на каждое указываются необходимые данные: разрешенная мощность, уровень надежности.
При желании можно документ дополнить ссылками на основной договор о технологическом присоединении, но это необязательно, так как бумага и так является его приложением и без него не действительна.
Что такое ТУ на электроснабжение?
Рубрика: Статьи ‡
Что такое технические условия (ТУ)? Для чего они нужны? Что в себе содержат технические условия? На эти вопросы мы постараемся ответить в этой статье.
По определению технические условия (ТУ) — это документ, устанавливающий технические требования, которым должны удовлетворять конкретное изделие, материал, вещество. Кроме того, в них должны быть указаны процедуры, с помощью которых можно установить, соблюдены ли данные требования.
Технические условия на электроснабжение – это документ, в котором собраны все требования, выполнение которых необходимо для подключения к сетям электроэнергии, для увеличения потребляемой мощности и т.д.
Каждые технические условия индивидуальны, как правило в зависимости от запрашиваемой мощности, ТУ могут содержать соответственно разные требования. Например ТУ для электроснабжения частного дома на 5 кВт могут включать в себя лишь расчеты существующих сетей, а вот ТУ на электроснабжение магазина или электроснабжение складских помещений могут содержать требования по проектированию трансформаторных подстанций, замену существующих кабельных или воздушных линий и т.д.
Рассмотрим подробно структуру технических условий (ТУ), которые ка правило, содержат следующую информацию:
Местонахождения объекта заказчика;
- Функциональное назначение объекта;
- Прогнозируемый год ввода объекта в эксплуатацию;
- Величины прогнозируемой расчетной мощности — указывается необходимое количество кВт электроэнергии с указанием категории электроснабжения по ПУЭ;
1. Величины прогнозируемой расчетной мощности — указывается необходимое количество кВт электроэнергии с указанием категории электроснабжения по ПУЭ;
2. Источник электроснабжения — указывается высоковольтная подстанция, распределительный пункт, распределительный шкаф для подключения сетей Заказчика;
3. Точка присоединения — место в котором предполагается присоединение сетей заказчика к существующей электросети снабжающей организации;
4. Расчетное значение токов короткого замыкания в точке присоединения – иногда указывается организацией, которая выдает технические условия, а иногда требуется определить эти значения в расчете на стадии проектирования.
5. Прогнозируемая граница балансовой ответственности – точка разделения электросети, которая устанавливает границы обслуживания и ответственности. Как правило, на границе балансовой ответственности предусматривается расчетный учет за потребляемую электроэнергию.
6. Далее следуют пункты, в которых содержатся все требования электроснабжающей организации для выполнения подключения электроустановок заказчика:
- Выполнить проверочный расчет существующего кабеля на пропускную способность и соответствие ПУЭ и другим действующим нормативным документам;
- Выпонить проверочный расчет существующего оборудования (силовых трансформаторов, автоматических выключателей, предохранителей, средств учета электроэнергии и др.)
В случае если существующая сеть не выдерживает дополнительно присоединенной мощности, необходима замена всего электрооборудования или его части за счет средств заказчика.
- Условия касательно учета электрической энергии, место установки электросчетчика, рекомендуемый тип и т.д. (данный пункт технических условий может ссылаться на дополнения, которые получают в организации энергосбыта);
- Условия касательно компенсации реактивной мощности. В ходе выполнения проекта, делают расчет, который позволяет оценить количество реактивной мощности что будет потребляться / генерироваться электроустановками заказчика. На этом этапе определяется возможность установки средств компенсации реактивной мощности и т.д.
- Требования к релейной защите;
- Требования к телемеханике и связи;
- Требования к изоляции и защите от перенапряжения;
7. Требования о согласовании проектных решений до начала строительства со всеми заинтересованными организациями.
В данной статье приведен пример общих требований технических условий, для каждого конкретного случая технические условия являются индивидуальными. Срок действия технических условий, как правило, составляет 2 года с момента их получения.
Оставить комментарий или два
Технические условия присоединения участка к электросети
Список ТУ содержит следующую информацию:
- порядковый номер и дата составления документа;
- полное наименование организации, предоставляющей доступ к электричеству;
- Ф. И. О. заявителя;
- список энергопотребляющих устройств с указанием рабочей мощности;
- категория надежности сети;
- класс напряжения подключаемой системы;
- дата ввода сети в эксплуатацию;
- технические параметры и место расположения точки присоединения, основного и резервного источника питания;
- перечень действий и обязанностей организации и собственника участка;
- срок действия ТУ;
- подпись должностного лица, составившего документ.
Требования к электрооборудованию
Помимо проверки правильности подключения кабеля и его соответствия нормам, перед подключением проверку проходит установленное электрооборудование. Это касается:
- счетчиков;
- вводно-распределительной системы.
Используемые приборы учета потребления должны быть опломбированы. Разрешается использовать счетчики, технические параметры которых соответствуют государственному стандарту №6570-96. Разрешается использовать оборудование с рабочей силой тока от 30А и классом точности 2.0.
Вводно-распределительная система – это электрощит, используемый для управления электрическими цепями, защищающий проводку от перегрузок, автоматически отключающий подачу электроэнергии при их возникновении.
Щиток должен располагаться внутри металлического короба. Входной провод монтируется в гофрированную изолированную трубу из ПВХ. Оборудование, устанавливаемое в щит должно соответствовать рабочей мощности сети. Ящик, в котором оно размещается, должен быть оборудован защитой от внешней среды (дождя, снега, ветра) и быть заземлен.
Обязанности заявителя
В пункте 11.1 явно указан СИП. Значит, кабель в земле исключен. В пункте 11.2 «Проектную документацию выполнить в соответствии с …» Для электроустановок 15 квт такая документация не нужна. В пункте 11.3 явно указаны номинал вводного автомата 25А и требование обеспечить возможность опломбирования. Отклонения недопустимы. В пункте 11.4.3 Рекомендован счетчик с отключающим реле. Рекомендован — исполнять необязательно. Можно поставить счетчик без отключающего реле. Иногда здесь пишут про счетчик с gsm модемом. И некоторые абоненты сообщали, что уже передают показания счетчика в сбытовую компанию через этот модем. Удобно. Но везде ли так — не знаю.
Как провести электричество на участок в коллективном саду?
В случае технологического присоединения энергопринимающих устройств, относящихся к имуществу общего пользования, расположенному в границах территории садоводства или огородничества, а также энергопринимающих устройств, принадлежащих гражданам, осуществляющим ведение садоводства или огородничества на земельных участках, расположенных в границах территории садоводства или огородничества, или иным правообладателям объектов недвижимости, расположенных в границах территории садоводства или огородничества, заявка на технологическое присоединение этих энергопринимающих устройств подается в сетевую организацию садоводческим или огородническим некоммерческим товариществом (при наличии).
При этом садоводческое или огородническое некоммерческое товарищество не вправе отказать от подачи в сетевую организацию заявки на технологическое присоединение принадлежащих указанным лицам энергопринимающих устройств, а также препятствовать сетевой организации в осуществлении технологического присоединения таких энергопринимающих устройств и требовать за это плату.
В случае если ведение садоводства или огородничества гражданами на садовых или огородных земельных участках осуществляется без создания садоводческого или огороднического некоммерческого товарищества, заявка на технологическое присоединение энергопринимающих устройств, принадлежащих гражданам, осуществляющим ведение садоводства или огородничества на земельных участках, расположенных в границах территории садоводства или огородничества, или иным правообладателям объектов недвижимости, расположенных в границах территории садоводства или огородничества, подается в сетевую организацию в соответствии с предусмотренным Правилами технологического присоединения общим порядком технологического присоединения с учетом особенностей, установленных в зависимости от мощности присоединяемых устройств.
Технологическое присоединение энергопринимающих устройств, принадлежащих гражданам, осуществляющим ведение садоводства или огородничества на земельных участках, расположенных в границах территории садоводства или огородничества, и иным правообладателям объектов недвижимости, расположенных в границах территории садоводства или огородничества, осуществляется к сетям сетевой организации непосредственно или с использованием имущества общего пользования садоводческого или огороднического некоммерческого товарищества.
Разновидности технических условий
ТУ могут выдаваться для подсоединения установок:
В каких случаях получение ТУ является обязательным
Энергопринимающие устройства присоединяются только 1 раз, поэтому собственник получает техусловия однократно.
При изменении формы собственности подключенного объекта или электрической сети, в случае смены собственника оборудования новое подключение не производится и дополнительная оплата за эту услугу не взимается.
Повторное подключение выполняется в следующих случаях:
- Когда к электросетям присоединяются новые объекты.
- Когда в эксплуатацию вводится оборудование, увеличивающее мощность объекта.
- Когда повторно запускаются ранее присоединенные, но выведенные из эксплуатации устройства, в т.ч. те, что были законсервированы более 1 года.
- Когда собственник объекта восстанавливает документы о присоединении взамен утерянных.
- Когда изменяются параметры: надежность энергообеспечения, количество вводов, схема внешнего подключения.
Договорные сроки
Сроки выполнения мероприятий по подключению к сетям до 20 кВт при расстоянии до границ участка присоединения не более 300 м в городах (500 м в сельской местности) и без необходимости нового строительства (реконструкции) магистральных сетей таковы:
- один год при суммарной мощности потребителя более 670 кВт;
- четыре месяца – до 670 кВт;
- пятнадцать рабочих дней для временных подключений мощностей до 150 кВт.
По отдельным категориям абонентов Правила технологического присоединения предусматривают сроки от полугода до двух лет. Более подробно узнать об этом вы сможете в указанном документе.
Сроки подключения
Необходимо иметь в виду, что ТУ остаются актуальными в течение 2 лет. В законодательстве прописано, что сетевая организация обязана выполнить свою часть обязательств по ТУ в течение 6 месяцев с момента подписания договора. В оставшееся время (до истечения 2-х лет) свои обязательства должен выполнить заявитель. Затем он отправляет уведомление в организацию, которая в течение 10 дней осуществляет осмотр выполненных условий заявителем, и в следующие 5 дней, при отсутствии нареканий, реализует фактическое подключение потребителя к электроэнергии.
Таким образом, минимальный срок подключения составляет примерно 7 месяцев, однако на практике такое случается крайне редко.
Варианты подключения электричества к дому. Как формируется стоимость и ценовой фактор
Стоимость подключения электричества к дому не маленькая, поэтому ценовой фактор имеет важное значение при выборе исполнителей и материалов. Исходя из фактических затрат, рациональным и приемлемым признано воздушное подключение электричества от столба, цена которого является наименьшей и наиболее привлекательной. Для производства работ требуется специальный кабель СИП, отличающийся устойчивостью к атмосферным воздействиям и являющийся лучшим из вариантов
Кабель ведется от опоры, наиболее близкой к зданию, столб ЛЭП должен находиться не далее, чем на 25 метров от дома, при превышении расстояния устанавливается дополнительная опора, что отражается в общей стоимости затрат
Для производства работ требуется специальный кабель СИП, отличающийся устойчивостью к атмосферным воздействиям и являющийся лучшим из вариантов. Кабель ведется от опоры, наиболее близкой к зданию, столб ЛЭП должен находиться не далее, чем на 25 метров от дома, при превышении расстояния устанавливается дополнительная опора, что отражается в общей стоимости затрат.
Варианты подключения и зависимость цены
Воздушное подключение СИПом будет дешевле укладки кабеля в земле, потому что там нет подготовительных работ и копки самой траншеи. Если договориться с заказчиком только на сборку щита учета, монтаж счетчика и прокладку бронированного кабеля в земле вместе с его подключением, тогда стоимость работ уравняется. На рытье траншеи можно найти недорого неспециализированных работников и сэкономить при этом на электромонтажных работах при подключении электричества к дому.
При рассчете стоимости специалистами учитывается отдаленность ближайшего столба от границы участка
Принимая во внимание такие исходные данные, можно сказать, что при подключении 1-й степени мощности на минимальном расстоянии до столба стоимость будет гораздо дешевле, чем при подключении 3-й степени мощности
При выполнении подземной прокладки кабель укладывается в траншеях глубиной до 0,8 м. Метод признан безопасным, но требует точного инженерного расчета, производства трудоемких земляных работ и применения материалов для укладки кабеля, что увеличивает цену на услуги подключения.
ВАЖНО! При прокладке кабеля различными способами (по воздуху или под землей нашими специалистами учитываются нормативы расстояний до опоры, между землей и электропроводами, глубина заложения силового кабеля при траншейном методе прокладывания и другие требования. Процесс подключения кабеля от столба ЛЭП до ввода в дом является одним из наиболее ответственных участков передачи электроэнергии. Для производства таких работ привлекаются специалисты компании «Рубильник», имеющие допуски на выполнение высотных и электромонтажных работ
Для производства таких работ привлекаются специалисты компании «Рубильник», имеющие допуски на выполнение высотных и электромонтажных работ
Процесс подключения кабеля от столба ЛЭП до ввода в дом является одним из наиболее ответственных участков передачи электроэнергии. Для производства таких работ привлекаются специалисты компании «Рубильник», имеющие допуски на выполнение высотных и электромонтажных работ.
Уровень сложности производства работ является определяющим фактором стоимости. В любом случае специалисты компании гарантируют, что цена на подключение электричества к дому от столба является доступной и более низкой, чем у других компаний.
Мы гарантируем высокое качество и отсутствие трудностей с электроснабжением дома или другого объекта при дальнейшей эксплуатации.
Процедура получения технических условий на подключение электричества
Все юридические действия по присоединению объектов к электрическим сетям выполняются при наличии правового основания — заявки, поданной заказчиком.
Подача заявления
Пользователь может выбрать любую электросетевую организацию, линии которой располагаются на расстоянии до 300 м от его объекта. Чтобы определить принадлежность сетей, заявитель вправе запросить соответствующие сведения в муниципальных органах. Заявку с подтверждающими документами в адрес выбранной компании можно отправить почтой.
Сетевая организация обязана принять заявление и рассмотреть его. До 1 июля текущего года она должна была в течение 30 календарных дней после получения заявки подписать проект договора, составить ТУ и направить эти документы в 2 экземплярах отправителю.
Подписание договора
В тексте договора должен быть указан полный перечень мероприятий по техническому присоединению оборудования заявителя с указанием сроков, ответственности сторон, способа и размера оплаты. Таким образом, в договоре контрагенты формируют взаимные обязательства о выполнении необходимых работ по присоединению устройств заявителя к энергосистеме. Состав и сложность работ зависят от характеристик энергопринимающих установок, расстояния от точки их расположения до электросети и других параметров.
Если условия договора не соответствуют Правилам, заявитель имеет право составить письмо с мотивированным отказом от подписания договора. Если требования пользователя правомерны, электросетевая организация обязана привести договор в соответствие с законодательными нормами.
В случае если заявитель при несогласии не предпринял никаких действий, чтобы уведомить компанию о несоответствии условий проекта договора законодательству, заявка аннулируется.
Выполнение работ
Поставщик электроэнергии осуществляет:
- проектирование;
- строительство линий электропередачи заданной мощности и протяженности;
- монтаж распределительных устройств;
- усиление электросетевых установок и проч.
Проверка выполнения ТУ
Факт выполнения контрагентами своих обязательств подтверждается проверкой, которую представители собственника и поставщика электроэнергии проводят совместно. По ее результатам заказчик и компания составляют акт о технологическом присоединении.
Как долго ждать свои технические условия на электроэнергию?
По закону энергоснабжающая организация должна в течении 14 рабочих дней с момента подачи запроса выдать вам с рук на руки технические условия. Электроэнергию хоть в тот же день начинайте подключать. Кстати, если в запросе укажите, что спите и видите, чтобы свет в ваш дом подвели умельцы из энергоснабжающей организации, в течении тех же 14 дней вам должны рассчитать, во что обойдется такое удовольствие.
! Как бы не хотелось сэкономить на подключении, но если вы далеки от электродела, как от задней лапы белого медведя, не занимайтесь «сделай сам» — электрик похож на минера: он ошибается, увы, однажды. Зачем испытывать судьбу?!!
