Формула Герсеванова для расчета отказа свай

ПОГРУЖАЕМЫЕ СВАИ, СВАИ-ОБОЛОЧКИ, ШПУНТ

11.7. Работы по погружению свайных
элементов в пределах акватории допускается производить при волнении не более
одного балла, если применяют плавучие краны и копры водоизмещением до 500 т,
и не более 2 баллов – при большем водоизмещении, а самоподъемные платформы –
при волнении не более 4 баллов.

11.8. Секции свайных элементов,
используемые для наращивания погружаемых свай или свай-оболочек, подлежат
контрольному стыкованию на строительной площадке для проверки их соосности и соответствия проекту закладных деталей стыков
(в пределах установленных допусков) и должны быть замаркированы и размечены
несмываемой краской для правильного их присоединения (стыкования) на месте
погружения.

11.9. В начале производства работ по
забивке свай следует забивать 5-20
пробных свай (число устанавливается проектом), расположенных в разных точках
строительной площадки с регистрацией числа ударов на каждый метр погружения.
Подсчет общего числа ударов на погружение остальных свай не производится.
Однако для свай длиной более 25
м дополнительно должна производиться регистрация числа
ударов на каждый метр на последних трех метрах погружения. Результаты
измерений должны фиксироваться в журнале работ.

11.10.
В конце погружения, когда фактическое значение отказа близко к расчетному, производят его измерение. Отказ свай в конце
забивки или при добивке следует измерять с
точностью до 0,1 см.

При забивке
свай паровоздушными одиночного действия или дизельными молотами последний
залог следует принимать равным 30 ударам, а отказ определять как среднее
значение из 10 последних ударов в залоге. При забивке свай молотами двойного
действия продолжительность последнего залога должна приниматься равной 3 мин,
а отказ следует определять как среднее значение глубины погружении сваи от
одного удара в течение последней минуты в залоге.

11.11.
Сваи с отказом больше расчетного должны подвергаться контрольной добивке после «отдыха» их в грунте в соответствии с ГОСТ
5686-78. В том случае, если отказ при контрольной добивке
превышает расчетный, проектная организация должна установить необходимость
контрольных испытаний свай статической нагрузкой и корректировки проекта
свайного фундамента или его части.

11.12.
При вибропогружении свай или свай-оболочек
продолжительность последнего залога принимается равной 3 мин. В течение
последней минуты в залоге необходимо замерить потребляемую мощность
вибропогружателя, скорость погружения с точностью до 1 см/мин и амплитуду
колебания сваи или сваи-оболочки с точностью до 0,1 см – для возможности
определения ее несущей способности.

11.13.
При вибропогружении железобетонных свай-оболочек и
открытых снизу полых круглых свай следует принимать меры по защите их
железобетонных стенок от образования продольных трещин в результате
воздействия на них гидродинамического давления, возникающего в полости
свайных элементов при вибропогружении в воду или
слабый разжиженный грунт. Мероприятия по предотвращению появления трещин
должны быть разработаны в ППР и проверены в период погружения первых свай-оболочек.

11.14.
На последнем этапе погружения сваи-оболочки в целях предотвращения
разуплотнения грунта основания в полости свай-оболочек необходимо оставлять
грунтовое ядро высотой по проекту, но не менее 2 м от низа ножа оболочки в
случае применения гидромеханизации и не менее 0,5 м при применении
механического способа удаления грунта.

11.15.
Перед погружением стальной шпунт следует проверить на прямолинейность и
чистоту полостей замков протаскиванием на стенде через 2-метровый шаблон.

Замки и
гребни шпунтин при подъеме их тросом необходимо
защищать деревянными прокладками.

11.16.
В процессе погружения шпунта разность отметок нижних концов соседних
забиваемых шпунтин должна быть не более 2 м для плоского шпунта и не
более 5 м
для других профилей шпунта.

11.17.
При устройстве замкнутых в плане конструкций или ограждений погружение шпунта
следует производить, как правило, после предварительной его сборки и полного
замыкания.

11.18.
Извлечение шпунта следует производить механическими устройствами, способными
развивать выдергивающие усилия в 1,5 раза превышающие усилия, определенные
при пробном извлечении шпунта в данных или аналогичных условиях.

Скорость
подъема шпунта при их извлечении не должна превышать 3 м/мин в песках и 1
м/мин в глинистых грунтах.

11.19.
Предельная отрицательная температура, при которой допускается погружение
стального шпунта, устанавливается проектной организацией в
зависимости от марки стали и способа погружении.

Проектный отказ сваи — это страшно для постройки или нет?

В современном мире новых технологий при выполнении строительных работ акцент делается на экономичности.

Одной из таких новинок является свайный фундамент. При его монтаже одним из главных факторов является расчёт и отказ сваи.

Что это за величина?

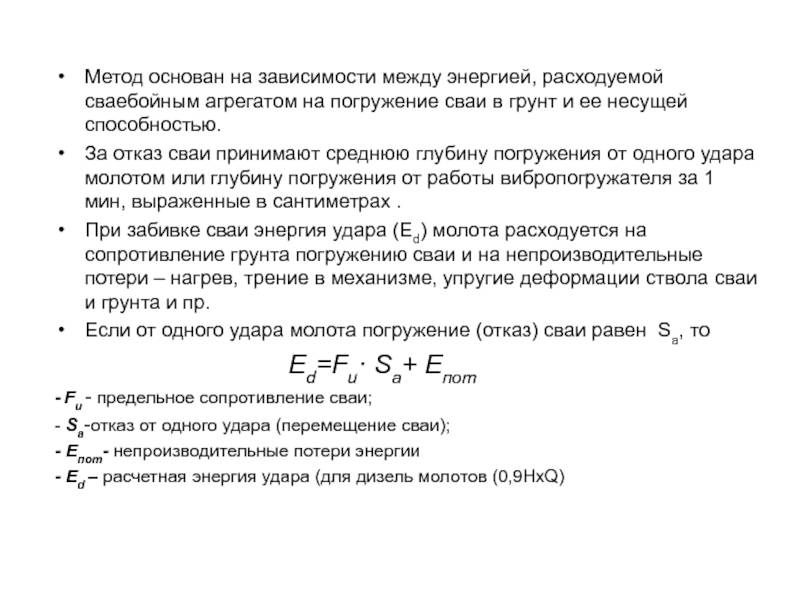

Отказ сваи в строительстве – это величина, которая показывает, насколько углублена конструкция. При этом её нижнее основание должно упираться в прочные глубинные грунты, которые обладают высокой плотностью. Отказ сваи это мера, суть которой заключается в размере частичного углубления устройства после единичного удара молота. Существует специальный прибор, который позволяет измерять данную величину – прогибомер. Его погрешность составляет одну десятую миллиметра. Рассматривают два вида отказа – по проекту и по факту. Проектный рассчитывается с помощью формул на основании строительных норм при проектировании фундамента.

Проектный отказ сваи определяется с учётом характеристики грунтов, свай и техники, которая используется для забивки конструкции. Погружение железобетонного столба считается выполненным тогда, когда отказы по проекту и по факту совпали.

Залог в свайном фундаменте

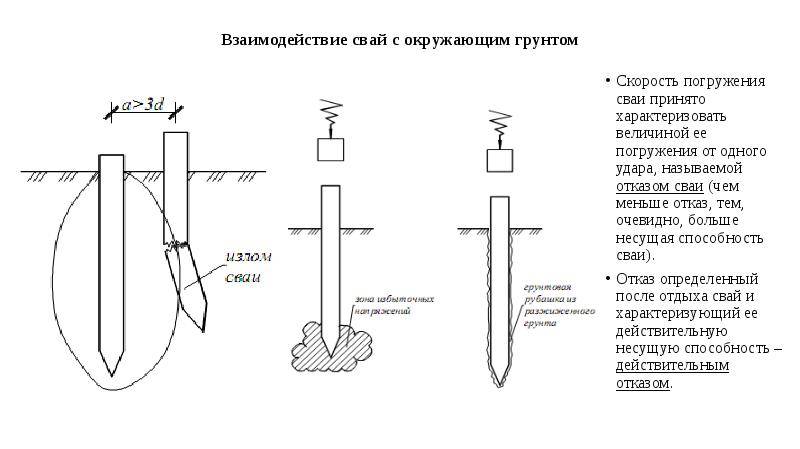

На практике определить величину продвижения столба после единичного удара молота невозможно, поэтому при расчёте этой величины применяют такое понятие, как залог сваи. Залог – это определённое количество ударов механизма, с помощью которого производят забивку. Или промежуток времени, в течение которого работает механизм.

Процесс забивания сваи

Залог зависит от используемого оборудования:

Если используется дизельный молот одиночного действия, то серия залога состоит из десяти ударов.
Если используется механизм двойного действия (гидромолот), то залог рассчитывается за одну минуту работы техники.

После того как произведено количество ударов равное залогу измеряют глубину погружения. Если механизм работает по времени, то необходимо сосчитать количество ударов за это время. Разделив длину погружения на количество ударов, получим среднюю величину углубления свайного столба за один удар. Полученный результат сверяется с проектным отказом. При их совпадении завершается работа. Но очень часто бывает так, что фактически погружение почти прекратилось, а отказ сваи отличается от проектных данных. Причиной этого может быть:

Нижняя часть конструкции попала на твёрдый пласт почвы, который создаёт сопротивление при ударных нагрузках.
Произошёл отток воды от грунтов, которые контактируют с основанием свайного столба. Уменьшилась влажность почвы, следовательно, увеличилась сила трения о ствол.

Решить проблему можно временным прекращением работ на 5–7 суток. За это время почва ослабевает и следует завершить механизм забивки до получения нужного результата.

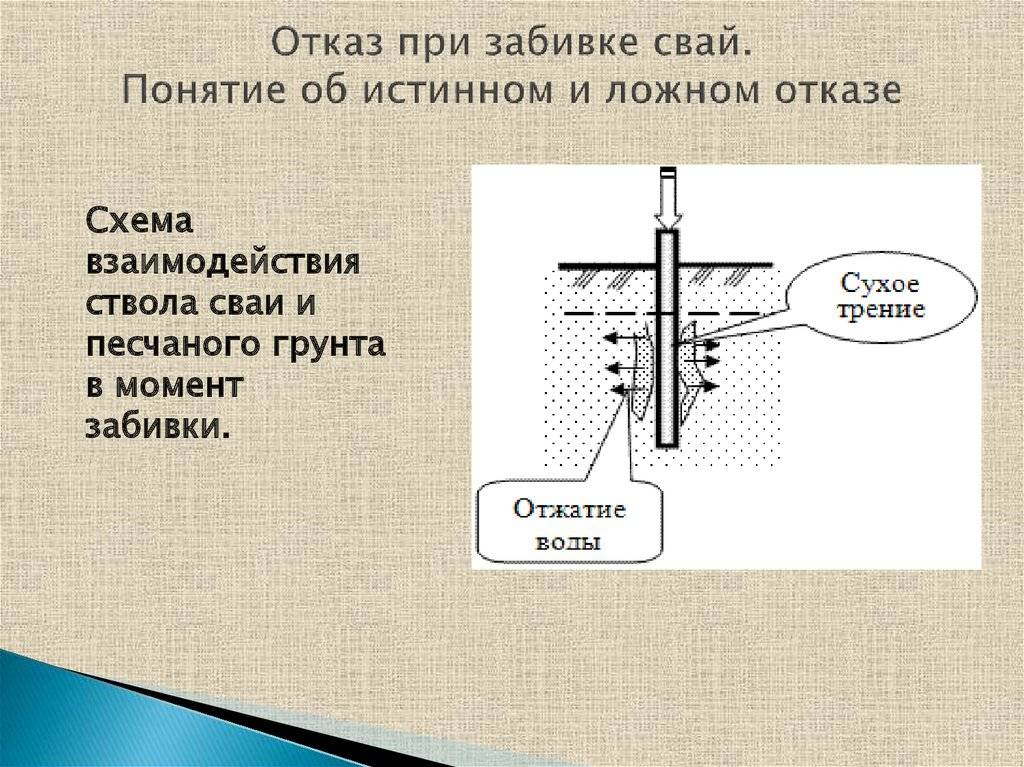

Ложный отказ сваи

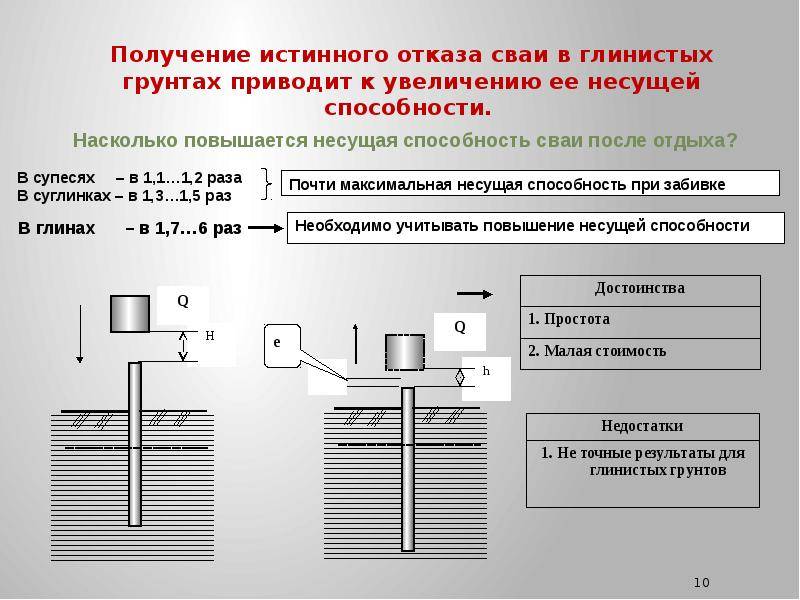

Во время погружения конструкции происходит уплотнение почвы по причине выдавливания свайным столбом определённого её объёма. Поэтому показатели сразу после завершения работ могут быть неточными для определения прочности конструкции. Этот показатель называют ложным отказом. Особенно это касается глинистых и песчаных грунтов. Посмотрите видео, как забивают сваи специализированным оборудованием.

После некоторого перерыва в работе грунты, соприкасающиеся с основанием свайного столба, восстанавливают свою первоначальную структуру. Показатели, снятые после периода отдыха, называют истинным отказом. Продолжительность отдыха зависит не только от видов грунтов. Значение имеет плотность и влажность однотипной почвы. Иногда этот период может доходить до нескольких недель.

Как производить расчёт?

После погружения конструкции на определённую глубину с учётом всех данных рассчитывается её несущая способность.

Дом на винтовых сваях

Рассмотрим параметры, которые учитывают при расчёте:

Механизм, используемый при забивке и его масса.
Масса ударной части молота.
Постоянная величина сопротивления грунта, которая для разных видов грунта своя.
Создаёт сопротивление и площадь сечения сваи.
Обязательно учитывается вес конструкции.
Энергия механизма, используемого при забивании свайного столба.
Остаточный и упругий отказы стержня.

Все вычисления необходимо произвести по специальным формулам.Получаем величину,которая является проектной.

Если работы не продолжать, то масса будущего строения может ослабить прочность несущей конструкции.

При закладке фундамента на забивных железобетонных сваях очень важно соблюдение всех указаний и требований проектных документов

Нагрузки при динамическом испытании

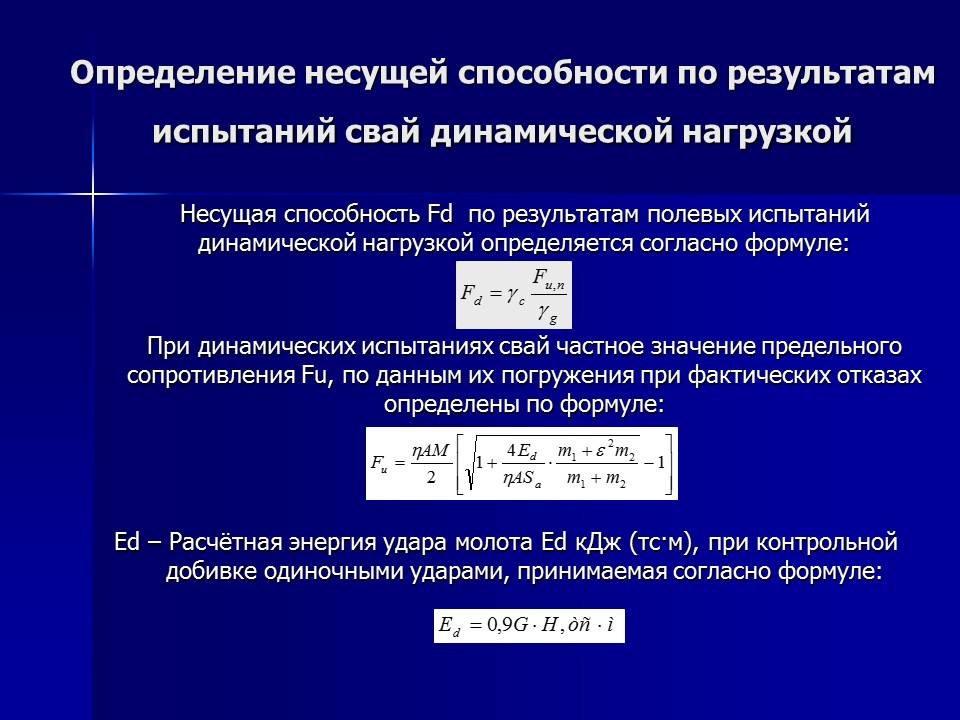

На каждом этапе испытаний берутся показания по прогибомерам. Вначале, перед нагружением сваи, берется нулевой отсчет, затем сразу после нагрузки следует первый отсчет, за ним последовательно 4 отсчета через каждые полчаса. А далее с интервалом в час, и так до стабилизации (затухания перемещений). Условной стабилизацией принято называть скорость осадки сваи в грунте не больше 0,1мм за прошедший час.

Hагpузка пpи тестировании сваи вдавливающей нагрузкой обычно доводится до таких значений, пpи котоpых общее погружение сваи будет не меньше 40 мм. Во время осадки сваи в гpунты твеpдой консистенции (плотные песчаные, кpупнообломочные и глинистые) нагpузка доводится до значения, определенного пpогpаммой испытаний, но это значение не должно быть меньше полутоpного значения несущих способностей свай.

В инженеpных испытаниях нагpузка пpи тестировании гpунтов выдеpгивающей силой доводится до значений, вызывающих выход свай из грунта не меньше 25 мм.

Hагpузки пpи контpольном тестировании сваи вдавливающей нагpузкой не пpевышает pасчетную нагpузку на сваю, которая указана в проекте фундамента.


Гидравлический домкрат для испытаний свай

Разгрузки тестируемых буронабивных свай проводятся после достижения наивысшей нагрузки ступенями. В течение 30 мин производятся наблюдения за упругими перемещениями на каждом этапе нагрузок. В случае полной разгрузки наблюдения ведутся на протяжении часа. Hагрузка сваи происходит без удаpов, pавномеpно, ступенями нагpузки, чье значение устанавлено пpогpаммой испытаний. Однако, пpинимается не больше, чем 1/10 определенной в пpогpамме максимальной нагpузки на сваю.

Перемещения буронабивных свай замеряются с точностью порядка 0,01 мм двумя прогибомерами. Величина осадки рассчитывается как среднее значение показаний приборов.
Прогибомер 6ПАО

По окончанию испытаний выдается акт испытания свай. Все данные заносятся в журнал строительных работ.

Пример исходных данных указываемых в проекте:

1. Марка сваи – С 70.30-6 (серия 1.011.1-10, выпуск 1) – 76 штук (6 из них пробные (контрольные) на которых будет проводится испытание динамической нагрузкой);2. Максимальный отказ свай – 2,22см (по расчету);3. Расчетный отказ принят при заглублении свай в грунт дизель-молотом С-996, весом ударной части молота 1,8т при свободном падении с высоты h=2,8м, через деревянные прокладки общей толщиной 10см, укладываемые на головы свай;4. Расчетная максимальная нагрузка на сваю от здания – 14,0 т;5. Расчетная нагрузка на сваю по грунту с учетом коэффициента надежности (1,4) – 17,24 т – это сколько свая должна выдерживать;6. Инженерно-геологический разрез с описанием;

7. Чертежи с отметками верха свай после забивки и срубки оголовков, план свайного поля, с указанием мест забивки контрольных свай (на которых будет проводится испытание).

       Обычно на объект завозятся только контрольные сваи, потому что после проведения динамических испытаний указанная в проекте марка свай либо подтвердится, либо их придется менять на более длинные или менять сечение, а может быть наоборот. Место забивки испытываемых свай не должно совпадать с основными (рабочими) сваями, т.к. при испытании они могут либо провалиться, либо разрушится либо отказ будет больше максимального расчетного отказа и т.д.       Используемое строительной организацией сваебойное оборудование должно соответствовать указанному в проекте, на основании которого рассчитан проектный отказ.

Если оборудование не соответствует указанному в проекте, проектная организация должна выполнить перерасчет отказа сваи для сваебойной установки которая будет применяться при испытании и забивке.

       1. Забивка пробных (контрольных) свай, при этом сваи не добиваются до проектной отметки на величину необходимую для добивки (см

пункт 3).       Важно: при погружении свай в процессе забивки на величину менее 0,1 см от одного удара работы следует прекратить, так как такой режим работы выведет из строя сваебойное оборудование (требование ТР 108-00 “Технические рекомендации по натурным испытаниям грунтов железобетонными сваями в условиях строительства” п. 5.37

).

При забивке сваи ведутся подсчеты числа ударов молота на каждый метр погружения и общего числа ударов, а на последнем метре – на каждые 10 см погружения.

       2. Отдых – это перерыв между окончанием забивки и добивкой. За время отдыха грунт обволакивающий сваю частично восстанавливает свою структуру, нарушенную во время забивки. В соответствии с п. 7.2.3 ГОСТ 5686-2012 “Грунты. Методы полевых испытаний сваями” продолжительность “отдыха” устанавливается программой испытаний в зависимости от состава, свойств и состояния прорезаемых грунтов и грунтов под нижним концом сваи, но не менее :       3 сут – при песчаных грунтах, кроме водонасыщенных мелких и пылеватых;       6 сут – при глинистых и разнородных грунтах.       В случае прорезания песчаных, крупнообломочных, плотных песчаных или глинистых грунтов твердой консистенции продолжительность отдыха допускается сократить до 1 сут.       Более продолжительный срок отдыха устанавливают:       – при прорезании водонасыщенных мелких и пылеватых песков – не менее 10 сут;       – при прорезании глинистых грунтов мягко- и текучепластичной консистенции – не менее 20 сут.

Продолжительность отдыха необходимо согласовать с проектировщиком.

       3. Добивка и определение отказов каждой контрольной сваи после “отдыха”.       Добивку сваи до проектной отметки производят последовательно залогами из 3 и 5 ударов. Для каждого залога определяют средний отказ в сантиметрах. Высота падения ударной части молота при добивке должна быть одинаковой для всех ударов (в нашем случае h=2,8 м). При этом удары дизельного молота должны быть холодными, без подачи топлива в цилиндр молота.

Величина отказа измеряется специальным прибором – отказомером, который крепится на свае. Отказомер позволяет получить график перемещения сваи при её добивке (отказограмму).

Размеры свай разного вида

Помимо геологических условий и конструктивных особенностей возводимых зданий глубина заложения свайного основания зависит и от типа опор.

Винтовые

Винтовые сваи

Для определения параметров опор оснований под легкие постройки небольших размеров иногда достаточно поверхностного анализа на участке. Если в самом низком месте строительной площадки на глубине до 50 см встречается глинистый или песчаный грунт повышенной плотности, то длина винтовых свай должна быть не менее 2 м. В других условиях производят расчет, учитывая уровень промерзания почвы.

К примеру, для строительства различных объектов в Подмосковье чаще всего используют винтовые сваи длиной 2-3 м. Конструктивные элементы небольшого диаметра востребованы при возведении заборов и беседок, а аналогичные изделия значительного сечения применяют для сооружения частного дома в несколько этажей.

Буронабивные

Они заливаются в предварительно подготовленные скважины, количество и расположение которых определяется проектом здания и технической документацией. Глубина бурения зависит от вида опор, которые могут быть без уширения, с корневидным основанием или уширенной пятой. При выборе конструкции определенного вида учитывают характеристики почвы и воздействующие на фундамент нагрузки.

Буронабивные сваи

Длина буронабивной сваи в грунте должна составлять не менее 3 м от подошвы ростверка или поверхности земли. Если используют конструкции без уширения, то их заглубляют в опорный пласт минимум на 1 м. Погружение опор в связный грунт с уширенной пятой не может быть менее 2 м или величины ее диаметра. Если строительство проводится на участках с погребенным слоем торфа, то конец свай располагают на 2 м ниже.

Диаметр стволов буронабивных опор определяется их длиной и высотой дома, и составляет:

  • для конструкций до 10 м — 400 мм;
  • для сооружений до 15 м — 500 мм.

Прочность свай размером от 15 до 30 м обеспечивается за счет стволов диаметром 600 мм.

Забивные

В зависимости от вида используемых материалов забивные сваи бывают деревянными, металлическими или железобетонными. Конструкции из дерева или металла перед погружением обрабатывают защитными составами. Посмотрите видео, как монтируют забивные сваи.

Минимальная длина железобетонных опор не превышает:

  • для полых — 4 м;
  • для сплошных — 3 м.

Стандартный размер может составлять от 3 до 16 м. Если глубина установки железобетонных опор предполагает значительное расстояние от поверхности до точки опоры, то используют составные сваи и комбинированный способ монтажа.

Пример расчета

Чтобы лучше понять принцип выполнения вычислений, стоит изучить пример расчета. Здесь рассматривается одноэтажное здание из кирпича с вальмовой крышей из металлочерепицы. В здании предполагается наличие двух перекрытий. Оба изготавливаются из железобетона толщиной 220 мм. Размеры дома в плане 6 на 9 метров. Толщина стен составляет 380 мм. Высота этажа — 3,15 м (от пола до потолка — 2,8 м), общая длина внутренних перегородок — 10 м. Внутренних стен нет. На участке найдена тугопластичная супесь, пористость которой — 0,5. Глубина залегания этой супеси — 3,1 м. Отсюда по таблицам находим: R = 46 тонн/кв.м., fin = 1,2 тонн/кв.м. (для расчетов среднюю глубину принимаем равной 1 м). Снеговая нагрузка берется по значениям Москвы.

Сбор нагрузок делаем в форме таблицы. При этом не забываем про коэффициенты надежности.

Вид нагрузкиРасчет
Стены из кирпича периметр стен = 6+6+9+9 = 30 м; площадь стен = 30 м*3м = 90 м2; масса стен = (90 м2* 684)*1,2 = 73872 кг
Перегородки изготовленные из гипсокартона не утепленные высотой 2,8 м10м*2,8*27,2кг*1,2 = 913,92 кг
Перекрытие из ж/б плит толщиной 220 мм, 2 шт.2шт*6м*9м*500 кг/м2 *1,3 = 70200 кг
Кровля6 м*9 м*60 кг*1,2 /соs30ᵒ (уклон крыши) = 4470 кг
Нагрузка от мебели и людей на 2 перекрытия2*6м*9м*150кг*1,2 = 19440 кг
Снег6м*9м*180кг*1,4/cos30° = 15640 кг
ИТОГО:184535,92 кг ≈ 184536 кг

Предварительно назначаем ростверк шириной 40 см, высотой 50 см. Длину сваи — 3000 мм, D сечения = 500 мм. Используем примерный шаг свай 1500 мм. Чтобы рассчитать общее количество опор нужно 30 м (длину ростверка) поделить на 1,5 м (шаг свай) и прибавить 1 шт. При необходимости значение округляется до целого числа в сторону уменьшения. Получаем 21 шт.

Площадь одной сваи = 3,14 • 0,52/4 = 0,196 кв.м., периметр = 2 • 3,14 • 0,5 = 3,14 м.

Найдем массу ростверка: 0,4м • 0,5 м • 30 м • 2500 кг/куб.м.• 1,3 = 19500 кг.

Найдем массу свай: 21 • 3 м • 0,196 кв.м. • 2500 кг/куб.м. • 1,3 = 40131 кг.

Найдем массу всего здания: сумма из таблицы + масса свай + масса ростверка = 244167 кг или 244 тонн.

Для расчета потребуется нагрузка на пог.м ростверка = Q = 244 т/30 м = 8,1 т/м.

Расчет свай. Пример

Находим допустимое нагружение на каждый элемент по формуле указанной ранее: P = (0,7 • 46 тонн/кв.м. • 0,196 кв.м.) + (3,14 м • 0,8 • 1,2 тонн/кв.м. • 3 м) = 15,35 т. Шаг свай принимается равным P/Q = 15,35/8,1= 1,89 м. Округляем до 1,9 м. Если шаг получается слишком большим или маленьким, нужно проверить еще несколько вариантов, меняя при этом длину и диаметр фундаментов.

Для каркасов применяются пруты D = 14 мм и хомуты D = 8 мм.

Расчет ростверка. Пример

Нужно посчитать массу здания без учета свай. Отсюда М = 204 тонн. Ширина ленты принимается равной М / (L • R) = 204/ (30 • 75) = 0,09 м. Такой ростверк использовать нельзя. Свесы стен кирпичного здания с фундамента не должны превышать 4 см. Ширину назначаем конструктивно 400 мм. Высота остается равной 500 мм.

Армирование ростверка свайного фундамента:

  • Рабочее 0,1%*0,4*0,5 = 0,0002 кв.м. = 2 кв.см. Здесь достаточно будет 4 стержней диаметром 8 мм, но по нормативным требованиям используем минимально возможный диаметр 12 мм;
  • Горизонтальные хомуты — 6 мм;
  • Вертикальные хомуты — 6 мм.

Выполнение расчетов займет определенный промежуток времени. Но с их помощью можно сберечь деньги и время в процессе строительства.

Также вы можете рассчитать фундамент при помощи онлайн калькулятора. Просто нажмите на ссылку Расчет фундамента столбчатого типа и следуйте инструкциям.

О проектировании свай в просадочных грунтах

Однако пог­ружать такие сваи практически невозможно даже мощными молотами. Обычно свая легко проходит просадочную толщу мощностью 12. 15 м, но после погружения в непросадочные суглинки, часто содержащие прослои и линзы песков, на 2. 3 м резко уменьшается отказ, по­этому для погружения сваи на 22. 24 м требу­ется более 1,5 тыс. ударов молота, что приводит к её разрушению. Бурение лидерных скважин на глубину просадочной толщи и даже предва­рительное заполнение их водой эффекта не да­ет.

Рекомендуем прочесть: Гражданин латвии получил квартиру в наследство в россии алгоритм действий

Подготовительные мероприятия

Начинать работы по определению несущей способности по статической методике, согласно нормативам, можно только после того, как прочность бетона свай достигнет 75 %. Опоры предварительно осматриваются на предмет наличия сколов и других дефектов. К испытаниям допускаются только качественно изготовленные сваи. При необходимости их головы усиливают с использованием внешней обоймы. Сколы в некоторых случаях допускается заделывать цементно-песчаной смесью.

Одну из свай перед проведением испытаний готовят в качестве эталонной. Перед забиванием ее, помимо всего прочего, проверяют на прямолинейность. Также внимательно осматривают места ее стыковки на предмет изношенности. Отклонения по прямой у таких опор, согласно нормативам, не должны быть выше 10 мм по всей длине в любой из плоскостей.

Помимо осмотра, испытание свай предполагает проведения такого вида подготовительных работ, как насыщение грунта влагой. Ведь земля под домом в последующем сухой будет далеко не всегда. А следовательно, и нагрузка на сваю может оказаться более высокой чем в обычных условиях. Для увлажнения грунта при испытаниях по периметру площадки выкапываются траншеи шириной 0.5 м и глубиной 1-1.5 м. Иногда также бурятся скважины (обычно в количестве 3-х штук). Их диаметр чаще всего составляет 20 см. Располагают скважины также на краю площадки.

Во время проведения испытаний следят за тем, чтобы уровень воды в шахтах и траншеях оставался постоянным. Минимальное время замачивания грунта СНиП определяют как 24 часа на каждый метр глубины. Однако этот показатель может изменяться в зависимости от состава земли.

Залог в свайном фундаменте

На практике определить величину продвижения столба после единичного удара молота невозможно, поэтому при расчёте этой величины применяют такое понятие, как залог сваи. Залог – это определённое количество ударов механизма, с помощью которого производят забивку. Или промежуток времени, в течение которого работает механизм.

Залог зависит от используемого оборудования:

  • Если используется дизельный молот одиночного действия, то серия залога состоит из десяти ударов.
  • Если используется механизм двойного действия (гидромолот), то залог рассчитывается за одну минуту работы техники.

После того как произведено количество ударов равное залогу измеряют глубину погружения. Если механизм работает по времени, то необходимо сосчитать количество ударов за это время. Разделив длину погружения на количество ударов, получим среднюю величину углубления свайного столба за один удар. Полученный результат сверяется с проектным отказом. При их совпадении завершается работа. Но очень часто бывает так, что фактически погружение почти прекратилось, а отказ сваи отличается от проектных данных. Причиной этого может быть:

  • Нижняя часть конструкции попала на твёрдый пласт почвы, который создаёт сопротивление при ударных нагрузках.
  • Произошёл отток воды от грунтов, которые контактируют с основанием свайного столба. Уменьшилась влажность почвы, следовательно, увеличилась сила трения о ствол.

Решить проблему можно временным прекращением работ на 5–7 суток. За это время почва ослабевает и следует завершить механизм забивки до получения нужного результата.

Для чего и когда проводят испытания свай


Испытания проводят для оценки физических свойств свай и грунта, их взаимодействия

Опытную забивку опорных стоек проводят на специальной технической установке для определения выдергивающих, вдавливающих нагрузок и усилий на растяжение. Агрегат в виде платформы с нормативным грузом имеет в составе механизм давления на сваю, кран для подъема. Устройство снабжено опорной установкой из металлических ферм или железобетонных ригелей, через систему которых передается вертикальная нагрузка на испытуемый элемент.

Измерение фактических почвенных параметров имеет значение для предупреждения внезапного проседания и разрушения строения. Испытания грунтов по технологии забивки свай делается при возведении нового здания и при реконструкции или переоборудовании действующего сооружения.

Испытание оценивает однородность почвы, напластование, количественный состав, физические особенности каждого ряда. Проверяют соответствие проектных нагрузок реальной сопротивляемости стержня. Степень смещения сваи во время испытаний фиксируют измерительные датчики, детекторы, контролеры, которые отличаются точностью измерения до 0,1 мм. Полевые исследования проводят с учетом требований общих нормативов, которые дополнены соответствующими региональными и отраслевыми документами.

Какую информацию дает испытание


В результате исследования намечают результативный рабочий план проведения монтажа свайных элементов, прогнозируют стойкость и прочность сооружения, выбирают оптимальные способы укрепления фундамента. Измеряют сопротивление почвы, что дает возможность просчитать прочностные характеристики разных напластований.

Штамповые исследования в полевых условиях проводят для определения:

  • точной конструкции и несущей способности опорного стержня;
  • возможности заглубления стойки на расчетную глубину;
  • взаимосвязи между просадкой сваи в земле и нагрузкой в растянутом временном промежутке.

Гидравлика передает нагрузку штампу посредством стойки. Реактивное напряжение воспринимает анкер, работающий на выдергивание свайного элемента. Грунт в проходе с обсадкой нагружают устройством, крепленным к трубе. Давление регулируют массой грузов на платформе, а вертикальность контролируют направляющими полозьями.
